2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故
2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故

2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故

107920 2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故
01
关键词

物    料:

化学反应:

设    备:

事故类型:坍塌

    节:

地    点:江西丰城发电厂三期扩建工程

人员伤亡:73人死亡,2人受伤

财产损失:10197.2万元

环境污染:

调查报告:

现场图片:

现场视频:

107921 2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故
02
事故经过和救援情况

107922 2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故

107923 2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故

2016年11月24日,江西丰城发电厂三期扩建工程发生冷却塔施工平台坍塌特别重大事故,造成73人死亡,2人受伤,直接经济损失10197.2万元
2016年11月24日6时许,混凝土班组、钢筋班组先后完成第52节混凝土浇筑和第53节钢筋绑扎作业,离开作业面。5 个木工班组共70人先后上施工平台,分布在筒壁四周施工平台上拆除第50节模板并安装第53节模板。此外,与施工平台连接的平桥上有2名平桥操作人员和1名施工升降机操作人员,在7 号冷却塔底部中央竖井、水池底板处有19名工人正在作业。
7时33分,7号冷却塔第50-52节筒壁混凝土从后期浇筑完成部位(西偏南15°-16°,距平桥前桥端部偏南弧线距离约28 米处)开始坍塌,沿圆周方向向两侧连续倾塌坠落,施工平台及平桥上的作业人员随同筒壁混凝土及模架体系一起坠落,在筒壁坍塌过程中,平桥晃动、倾斜后整体向东倒塌,事故持续时间24秒。
救援指挥部调集3370余人参加现场救援处置,调用吊装、破拆、无人机、卫星移动通信等主要装备、车辆640余台套及10条搜救犬。救援指挥部通过卫星移动通信指挥车、微波图传、4G单兵移动通信等设备将现场图像实时与国务院应急办、公安部、安全监管总局、江西省政府联通,确保了救援过程的精准研判、科学指挥。
救援指挥部按照“全面排查信息、快速确定埋压位置、合理划分救援区域、全力开展搜索营救”的救援方案,将事故现场划分为东1区、东2区、南1区、南2区、西区、北1区、北2 区等7个区,每个区配置2个救援组轮换开展救援作业。按照“由浅入深、由易到难,先重点后一般”的原则,救援人员采取“剥洋葱”的方式,用挖掘机起吊废墟、牵引移除障碍物,每清理一层就用雷达生命探测仪和搜救犬各探测一次,全力搜救被埋压人员。
11月24日18时、11月25日11时,救援指挥部分别召开了新闻发布会,通报事故救援和善后处置工作情况。
截止2016年11月25日12时,事故现场搜索工作结束,在确认现场无被埋人员后,救援指挥部宣布现场救援行动结束。
丰城市120急救中心接报后立即派出第一批3辆救护车赶赴事故现场将伤员送往医院。丰城市人民医院开辟“绿色通道”,安排事故伤员直接入院检查、治疗,按照一级护理标准提供24小时专人护理服务。11月24日11时,救援指挥部调集的南昌大学第一附属医院第一批医疗专家赶到丰城市指导救助伤员。
救援指挥部成立了善后处置组,下设9个工作服务小组,按照每名遇难者一个工作班子的服务对接工作机制,做好遇难者家属的情绪疏导、心理安抚、赔偿协商、生活保障等工作。截止2016年11月30日,事故各项善后事宜基本完成。

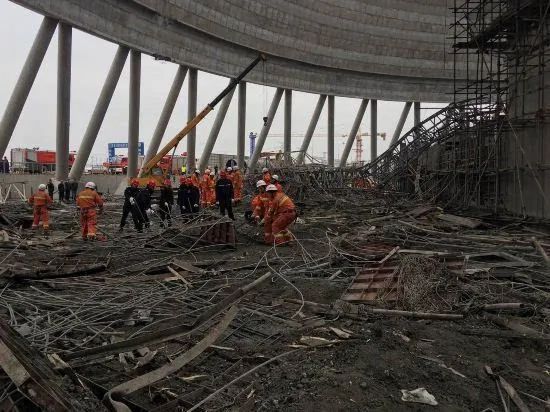

107925 2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故

(图片来源网络)

107926 2016江西丰城发电厂“11·24”冷却塔施工平台坍塌特别重大事故
03
事故原因

直接原因:

经调查认定,事故的直接原因是施工单位在7号冷却塔第50节筒壁混凝土强度不足的情况下,违规拆除第50节模板,致使第50节筒壁混凝土失去模板支护,不足以承受上部荷载,从底部最薄弱处开始坍塌,造成第50节及以上筒壁混凝土和模架体系连续倾塌坠落。坠落物冲击与筒壁内侧连接的平桥附着拉索,导致平桥也整体倒塌。具体分析如下:

(一)混凝土强度情况。

7号冷却塔第50节模板拆除时,第50、51、52节筒壁混凝土实际小时龄期分别为29-33小时、14-18小时、2-5小时。

根据丰城市气象局提供的气象资料,2016年11月21日至11 月24日期间,当地气温骤降,分别为17-21℃、6-17℃、4-6℃和4-5℃,且为阴有小雨天气,这种气象条件延迟了混凝土强度发展。

事故调查组委托检测单位进行了同条件混凝土性能模拟试验,采用第49-52节筒壁混凝土实际使用的材料,按照混凝土设计配合比的材料用量,模拟事发时当地的小时温湿度,拌制的混凝土入模温度为8.7-14.9℃。试验结果表明,第50节模板拆除时,第50节筒壁混凝土抗压强度为0.89-2.35MPa;第51节筒壁混凝土抗压强度小于0.29MPa;52节筒壁混凝土无抗压强度。而按照国家标准中强制性条文①,拆除第50节模板时,第51节筒壁混凝土强度应该达到6MPa以上。

对7号冷却塔拆模施工过程的受力计算分析表明,在未拆除模板前,第50节筒壁根部能够承担上部荷载作用,当第50节筒壁5个区段分别开始拆模后,随着拆除模板数量的增加,第50 节筒壁混凝土所承受的弯矩迅速增大,直至超过混凝土与钢筋界面粘结破坏的临界值。

(二)平桥倒塌情况。

经察看事故监控视频及问询现场目击证人,认定7号冷却塔第50-52节筒壁混凝土和模架体系首先倒塌后,平桥才缓慢倒塌。经计算分析,平桥附着拉索在混凝土和模架体系等坠落物冲击下发生断裂,同时,巨大的冲击张力迅速转换为反弹力反方向作用在塔身上,致使塔身下部主弦杆应力剧增,瞬间超过抗拉强度,塔身在最薄弱部位首先断裂,并导致平桥整体倒塌。

(三)人为破坏等因素排除情况。

经调查组现场勘查、计算分析,排除了人为破坏、地震、设计缺陷、地基沉降、模架体系缺陷等因素引起事故发生的可能。

(以上内容整理自网络)
